Ang mga oras ng paghihintay ng concrete curing ay nagdidikta sa kritikal na landas sa multi-story construction, na ginagawang pangunahing bottleneck ang pag-ikot ng slab para sa paghahatid ng proyekto. Ang mga tradisyonal na formwork setup ay nangangailangan ng buong system lock-up sa loob ng 7 hanggang 14 na araw. Kinulong nito ang kapital sa idle na imbentaryo ng materyal, inaantala ang mga kasunod na kalakalan, at pinapataas ang mga gastos sa paggawa na nauugnay sa paulit-ulit na pagpupulong at pagbuwag. Ang mga kontratista ay nangangailangan ng maaasahang paraan upang mapabilis ang prosesong ito nang hindi nakompromiso ang integridad ng istruktura o kaligtasan ng manggagawa.

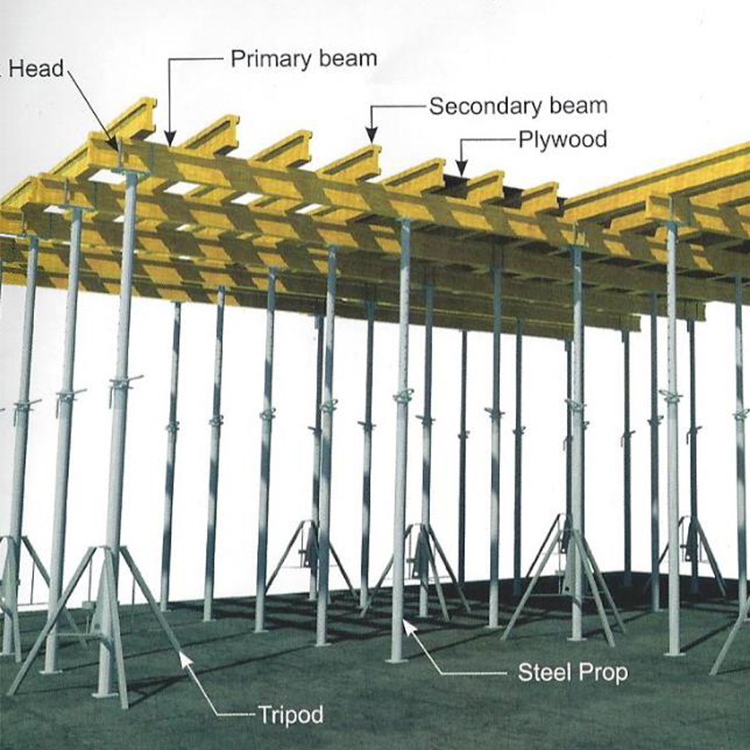

Ang mekanismo ng drophead ay nagsisilbing isang structural engineering solution na partikular na idinisenyo para sa maagang partial stripping. Ang pagsusuri at pagpapatupad ng isang Drophead Slab Formwork setup ay nagbibigay-daan sa mga kontratista na mabawi ang mga panel sa loob lang ng 3 araw habang pinapanatili ang code-compliant shoring. Matututuhan mo ang mekanika ng maagang paghuhubad, mga pamantayan sa pagsunod sa istruktura, at kung paano kunin ang tamang kagamitan para sa iyong susunod na multi-story na proyekto upang mapanatiling mahusay ang paggalaw ng iyong mga crew.
Pinabilis na Oras ng Ikot: Ang mga mekanismo ng drophead ay nagbibigay-daan sa bahagyang paghuhubad, na posibleng mabawasan ang mga iskedyul ng konstruksyon mula sa sahig hanggang sa sahig ng hanggang 20%.
Pag-optimize ng Materyal: Ang maagang pag-alis ng mga panel at beam ng deck ay nagbibigay-daan para sa agarang paggamit muli sa susunod na pagbuhos, na lubhang binabawasan ang kabuuang dami ng imbentaryo ng formwork na kinakailangan sa site.
Code-Compliant Shoring: Ang system ay ligtas na nag-iiwan ng mga vertical props sa lugar para sa ipinag-uutos na 7–14 na araw (depende sa span at lokal na mga code) habang nililibre ang mga pahalang na elemento.
Pagsusuri ng Supplier: Ang pagpili ng tamang modular steel slab formwork supplier ay nangangailangan ng pagtatasa hindi lamang sa kalidad ng bahagi, kundi sa lalim ng kanilang suporta sa engineering at serbisyo sa teknikal na pagpaplano ng formwork.
Ang mga tradisyunal na paraan ng total-stripping ay lumilikha ng makabuluhang pag-drag sa pagpapatakbo sa mga site ng konstruksiyon. Ang mga prop, beam, at panel ay nananatiling magkakaugnay sa istruktura sa mga mas lumang setup na ito. Dapat silang manatiling naka-lock hanggang sa maabot ng kongkretong slab ang buong lakas ng disenyo. Ang panahon ng paghihintay na ito ay humihinto sa pag-usad ng mga kasunod na trade, kabilang ang MEP rough-in at framing. Pinipilit nito ang mga kontratista na bumili o magrenta ng napakalaking dami ng duplicate na kagamitan upang mapanatili ang tuluy-tuloy na iskedyul ng pagbuhos sa maraming palapag. Kapag ang buong deck ay nananatiling naka-lock, ang oras ng crane ay nasasayang sa paghihintay ng maramihang paglipat ng materyal, at ang mga labor crew ay nakakaranas ng downtime.
Direktang nireresolba ng mekanismo ng drophead ang bottleneck ng cycle na ito. Ang pagbaba ng ulo ng ilang sentimetro ay naglalabas ng mga pangunahing beam at soffit panel. Ang pagbaba na ito ay karaniwang umaabot mula 50mm hanggang 100mm. Ang gitnang prop ay nananatiling ganap na hindi nababagabag sa panahon ng pagkilos na ito. Ito ay nananatili sa tuluy-tuloy, aktibong kontak sa kongkretong slab. Ang mekanikal na pag-andar na ito ay ligtas na naghihiwalay sa mga pahalang na hulma mula sa mga vertical load-bearing support. Sa pamamagitan ng paghihiwalay ng pahalang na kubyerta mula sa vertical shoring, maaaring hubarin ng mga tripulante ang plywood o bakal na nakaharap nang hindi naaabala ang structural support ng curing concrete.
Ang mga manggagawa ay sumusunod sa isang napakaayos na pagkakasunud-sunod ng pagtayo at pagpupulong. Ang ground-up na paraan ng pagpupulong na ito ay nagpapaliit sa pagtatrabaho sa mga taas at pinapabilis ang pangkalahatang timeline ng pag-install. Kasama sa karaniwang daloy ng trabaho ang:
Pagtatakda ng mga patayong baybayin at pag-level ng mga drophead sa kinakailangang elevation ng deck.
Ang pag-install ng mga pangunahing grid beam sa mga drophead na receiver mula sa sahig sa ibaba.
Paglalagay ng mga pangalawang beam o modular panel sa kabuuan ng pangunahing grid.
Pag-secure ng lahat ng mga bahagi at paglalapat ng naaangkop na form release agent bago itali ang rebar.
Ang partial stripping ay gumagana bilang isang phased structural process. Ito ay ganap na naiiba sa kabuuang pagtatalop. Kasama sa pisika ang paglilipat ng slab load nang buo sa mga patayong baybayin sa panahon ng drop phase. Ang paglilipat ng load na ito ay nagbibigay-daan sa ligtas, mabilis na pag-alis ng mga pahalang na hulma. Ang mga manggagawa ay maaaring linisin, dalhin, at muling i-install ang mga panel na ito sa susunod na palapag habang ang orihinal na slab ay patuloy na nalulunasan nang ligtas. Ang phased approach na ito ay nagpapanatili sa materyal na gumagalaw paitaas, na tumutugma sa bilis ng kongkretong placement crew.
Tinutukoy ng scalability ang tagumpay ng anumang pagpili ng kagamitan sa mga paulit-ulit na floor plate. Ang pag-standardize ng mga dimensyon ng grid ay nagpapabilis sa pagiging pamilyar ng manggagawa at araw-araw na output. Ang pagpapatupad ng isang maaasahang solusyon sa high-rise slab formwork ay nagsisiguro ng pare-parehong mga oras ng pag-ikot sa dose-dosenang mga antas. Ang mga modular na bahagi ng drophead ay nagbibigay-daan sa mga crew na bumuo ng isang ritmo, binabawasan ang mga error sa pag-assemble at pagpapabuti ng pangkalahatang produktibidad ng site. Kapag ang bawat layout ng palapag ay nagbabahagi ng parehong pangunahing grid, ang curve ng pag-aaral ay nagiging flat pagkatapos ng ilang mga unang pagbuhos, na humahantong sa mabilis na pagtaas ng produktibo.
Maaari mong direktang imapa ang feature na maagang pag-alis sa pagbabawas ng imbentaryo. Ang multi-story cycling ay madalas na gumagamit ng isang partikular na ratio ng kagamitan upang i-maximize ang kahusayan. Ang mga kontratista ay madalas na naglalagay ng 1 set ng props kasama ng 0.5 set ng mga panel. Nangangahulugan ang diskarteng ito na kailangan mo lang ng sapat na mga panel para sa kalahati ng mga palapag na iyong sinasakyan. Mabilis na umiikot paitaas ang mga panel habang nananatili ang mga props upang suportahan ang mga curing slab. Ang pagbawas na ito sa pahalang na materyal ay bumabawas sa trucking logistics, mga kinakailangan sa laydown yard, at crane hoisting cycle.
Malaki ang papel ng ergonomya sa kahusayan sa paggawa. Dapat mong suriin ang ratio ng weight-to-load-capacity ng mga panel. Ang mas magaan, modular na mga bahagi ay makabuluhang binabawasan ang dependency ng crane. Pinapababa nila ang pagkapagod ng manggagawa at pinapabuti ang mga rate ng pang-araw-araw na pag-install. Ang pagsasama-sama ng mga modernong concrete slab formwork system ay nagpapanatili sa mga proyektong ligtas na gumagalaw nang hindi nagpapabigat sa iyong workforce. Ang mga aluminum frame na may composite na nakaharap ay nag-aalok ng mahusay na strength-to-weight ratios, na nagpapahintulot sa isang manggagawa na humawak ng mga panel na kung hindi man ay mangangailangan ng dalawang tao o mekanikal na tulong.
Higit pa sa timbang, mahalaga ang mga mekanismo ng koneksyon. Ang mga system na gumagamit ng pinagsamang wedge lock o simpleng pin connection ay nagpapabilis sa proseso ng pagpupulong kumpara sa mga tradisyonal na bolted na koneksyon. Kapag na-secure ng mga manggagawa ang isang panel gamit ang isang hammer strike, magiging malaki ang pinagsama-samang pagtitipid sa oras sa isang 10,000-square-foot deck. Ang pagsusuri sa mga maliliit na detalyeng ergonomic na ito ay naghihiwalay sa mga average na system mula sa mga solusyon na may mataas na pagganap.
Ang mga partikular na kinakailangan sa code ay namamahala sa pag-alis ng formwork sa bawat proyekto. Ang mga pamantayan tulad ng ACI 347 o IS 456 ay nagdidikta ng pinakamababang oras ng paggamot batay sa mga elemento ng istruktura. Ang mga slab soffit panel ay karaniwang nangangailangan ng 3 araw na minimum bago alisin. Ang mga slab props ay nangangailangan ng 7 hanggang 14 na araw, depende nang husto sa kung ang mga span ay lampas o mas mababa sa 4.5 metro. Dapat kang sumunod sa mga lokal na code na ito upang maiwasan ang mga sakuna na pagkabigo sa istruktura at matiyak ang pangmatagalang serbisyo ng kongkretong deck.
Ang pag-unawa sa komprehensibong stripping timeline para sa mga katabing elemento ng istruktura ay nagpapanatili sa iyong iskedyul na tumpak. Binabalangkas ng talahanayan sa ibaba ang mga karaniwang paghahambing na mga timeline na ginagamit sa karamihan ng mga komersyal na site ng konstruksiyon.
Elemento ng Istruktura | Kondisyon ng Paghuhubad | Pinakamababang Oras |
|---|---|---|
Vertical Formwork (Mga Haligi, Mga Pader) | Buong pagtanggal | 16–24 na oras |
Mga Slab Soffit Panel | Ang mga drophead props ay nananatiling nakikipag-ugnayan | 3 araw |
Beam Soffits | Mga props na naiwan sa ilalim | 7 araw |
Mga Slab Props (Spans hanggang 4.5m) | Buong pagtanggal | 7 araw |
Mga Slab Props (Spans na lampas sa 4.5m) | Buong pagtanggal | 14 na araw |
Ang pag-iwan ng drophead prop sa lugar ay nagbibigay ng aktibong shoring. Ang pag-alis ng tradisyonal na prop at pagpapalit nito ay lumilikha ng reshoring. Ang reshoring ay nagpapakilala ng matitinding panganib ng micro-deflections. Maaari itong maging sanhi ng maagang edad na micro-cracking sa kongkretong slab. Ang aktibong shoring ay nagpapanatili ng tuluy-tuloy na suporta, na inaalis ang mapanganib na load transfer gaps na nauugnay sa mga tradisyonal na paraan ng reshoring. Kapag ang isang prop ay tinanggal at pinalitan, ang slab ay pansamantalang lumilihis sa ilalim ng sarili nitong timbang, na maaaring ikompromiso ang structural matrix bago ito umabot sa buong lakas ng disenyo.
Ang on-site concrete maturity testing ay nagpapatunay ng sapat na maagang edad na compressive strength. Dapat mong kumpirmahin ang lakas na ito bago simulan ang paglabas ng drophead. Gamitin ang mga sensor ng maturity na naka-embed sa slab o magsagawa ng mga cylinder break para makakuha ng tumpak na data. Huwag umasa lamang sa lumipas na oras, dahil ang temperatura ng kapaligiran, halumigmig, at mga partikular na disenyo ng paghahalo ay lubos na nakakaimpluwensya sa aktwal na pagkahinog ng kongkreto. Ang pagbuhos ng malamig na panahon, halimbawa, ay makabuluhang maaantala ang ligtas na paghuhubad na window kumpara sa mga placement sa tag-init.
Ang engineering department ng iyong supplier ay kasing kritikal ng hardware mismo. Ang pagmomodelo ng 3D, mga kalkulasyon na nagdadala ng pagkarga, at mga custom na layout ng grid ay epektibong humahawak sa mga irregular na slab geometries. Pinipigilan ng isang matatag na serbisyo sa pagpaplano ng teknikal na formwork ang mga pagkaantala sa site. Tinitiyak nitong may eksaktong assembly drawing ang iyong mga crew para sa mga kumplikadong lugar tulad ng mga drop panel, elevator core, o curved slab edge. Nang walang detalyadong mga plano sa layout, ang mga field crew ay nag-aaksaya ng mga oras sa pagputol ng mga piraso ng filler at improvising na mga koneksyon.
Dapat mong tasahin ang mga materyal na trade-off kapag sinusuri ang tibay ng bahagi. Ang mga modular steel system ay nag-aalok ng mas mataas na kapasidad ng pagkarga at mas mahabang tagal ng buhay. Ang timber o H20 beam hybrid system ay nag-aalok ng iba't ibang mga pakinabang sa timbang ngunit maaaring mas mabilis na bumaba sa ilalim ng mabigat na paggamit. Ang pakikipagsosyo sa isang kagalang-galang na supplier ng modular steel slab formwork ay nagsisiguro na makakatanggap ka ng mga bahagi na may kakayahang makayanan ang mahigpit na multi-story cycling. Ang mga steel frame ay lumalaban sa pang-araw-araw na pang-aabuso ng mga hampas ng martilyo, paghawak ng crane, at pagtilamsik ng konkretong mas mahusay kaysa sa hindi protektadong troso.
Ang logistik ng supplier at pamamahala ng imbentaryo ay may mahalagang papel din. Ang kakayahang maghatid ng mga kapalit na bahagi, karagdagang props, o mga espesyal na panel ng filler sa maikling paunawa ay nagpapanatili sa proyekto sa iskedyul. Suriin ang kapasidad ng lokal na bakuran ng supplier at ang kanilang track record para sa mga paghahatid sa oras. Ang isang sistema ay kasing bilis lamang ng pagkakaroon ng mga bahagi nito.
Higit pa rito, siyasatin ang kalidad ng form na nakaharap na ibinigay ng supplier. Ang high-density overlay (HDO) na plywood o composite plastic facings ang nagdidikta sa huling kongkretong tapusin. Kung ang mga detalye ng arkitektura ay nangangailangan ng isang nakalantad na kongkretong kisame, ang supplier ay dapat magbigay ng mga panel na nagbubunga ng makinis, walang dungis na ibabaw, na nagpapaliit sa pangangailangan para sa magastos na paggiling at paglalagay ng mga patch pagkatapos ng pagbuhos.
Ang mga drophead system ay nangangailangan ng mga tumpak na pagkakasunud-sunod ng pagpupulong upang gumana nang ligtas. Pinipigilan ng pagsasanay sa lugar na ibinigay ng supplier ang hindi wastong pag-lock o maagang pagbagsak. Ang isang maaasahang drophead slab formwork system ay pinakamahusay na gumaganap sa mga sinanay na operator. Maaaring pilitin ng mga hindi sanay na crew ang mga bahagi, na humahantong sa pagkasira ng kagamitan o hindi ligtas na pamamahagi ng pagkarga. Dapat ipatupad ng mga field supervisor ang mahigpit na pagsunod sa manwal ng pagpupulong ng tagagawa.
Ang pagpapakawala ng drophead ay marahas na nanganganib sa kongkretong spalling o pagkasira ng panel. Dapat ibaba ng mga manggagawa ang mekanismo nang maayos gamit ang itinalagang tool sa pag-strike. Ang hindi wastong paggamit ng mga formwork release agent ay nagsasama ng panganib na ito, na nagiging sanhi ng mga panel na dumikit sa curing concrete. Pinoprotektahan ng mahigpit na kontrol sa kalidad sa panahon ng drop phase ang natapos na slab surface at ang iyong imbentaryo ng mamahaling kagamitan. Dapat linisin kaagad ng mga tauhan ang mga gilid ng panel pagkatapos magtanggal upang maiwasan ang pagtitipon ng kongkreto na humahadlang sa pagpupulong sa hinaharap.
Suriin ang pagsasama ng proteksyon sa gilid bago i-finalize ang pagpili ng iyong system. Ang mga ligtas na pamamaraan ng pagtayo mula sa ibaba ay tinitiyak ang pagsunod sa OSHA o mga mandato sa kaligtasan ng rehiyon. Dapat pahintulutan ng system ang mga manggagawa na mag-install ng mga guardrail at panel nang hindi inilalantad ang kanilang mga sarili sa mga nangungunang panganib sa pagkahulog. Ang pinagsama-samang safety catch fan at perimeter screen ay madalas na direktang nakatali sa modular slab system, na nagbibigay ng komprehensibong safety envelope para sa buong deck.
Ang mga wind load ay nagpapakita ng isa pang panganib sa pagpapatupad, lalo na sa matataas na istruktura. Kapag nahubad ang mga panel, kumikilos ang mga ito na parang mga layag kung hindi maayos na na-secure. Magtatag ng malinaw na mga protocol para sa pagtali sa mga maluwag na panel at beam kaagad pagkatapos ng drop phase. Huwag kailanman iwanan ang mga hinubad na pahalang na materyales na hindi secure sa isang mataas na deck sa magdamag.
Ang drophead slab formwork ay nananatiling isang mahigpit na pangangailangan para sa mga proyektong may mataas o malalaking footprint. Ang iskedyul ng compression at muling paggamit ng materyal ay nagbubunga ng malaking kita. Dapat bigyang-priyoridad ng mga mamimili ang mga supplier na nag-aalok ng matatag na teknikal na pagpaplano, nabe-verify na kapasidad ng pag-load, at tuluy-tuloy na partial-stripping na mekanismo.
I-audit ang iyong kasalukuyang mga oras ng pag-ikot ng slab upang matukoy ang mga partikular na bottleneck sa iyong proseso ng pagtanggal.
Magtipon ng mga structural drawing para sa iyong paparating na proyekto upang ibahagi sa mga potensyal na supplier para sa tumpak na pagpaplano ng layout.
Humiling ng comparative technical layout at cycle-time projection mula sa mga shortlisted formwork engineer.
Mag-iskedyul ng on-site na demonstrasyon upang pisikal na suriin ang mekanismo ng pagbaba at masuri ang bigat ng bahagi.
A: Ang mga slab soffit panel at beam ay karaniwang maaaring tanggalin sa loob ng 3 araw, basta"t ang kongkreto ay umabot sa kinakailangang lakas ng maagang edad. Ang mga vertical na props ay dapat manatili sa lugar sa loob ng 7 hanggang 14 na araw depende sa span at mga lokal na structural code.
A: Ang sistema ay nagbibigay-daan para sa bahagyang pagtatalop. Inalis ng mga manggagawa ang mga pahalang na panel at beam nang maaga at inilipat ang mga ito sa susunod na palapag. Ang mga vertical props ay nananatili sa likod. Ang ikot ng muling paggamit na ito ay lubhang binabawasan ang bilang ng mga panel na kailangan sa site.
A: Oo, ito ay lubos na katugma. Dapat kalkulahin ng engineering team ang mga partikular na pamamahagi ng load. Ang timing ng drop phase ay dapat na ganap na nakahanay sa tendon stressing schedule upang matiyak ang kaligtasan sa istruktura.
A: Ang partial stripping ay kinabibilangan ng phased na pag-alis ng mga pahalang na elemento habang iniiwan ang mga vertical na suporta na aktibo. Ang kabuuang pagtatalop ay nangangailangan ng sabay-sabay na pag-alis ng lahat ng shoring at molds kapag ang slab ay umabot sa buong lakas ng disenyo.
A: Kalkulahin ang kabuuang oras ng crane na natipid at ang pagbawas sa oras ng paggawa. Salik sa mga pinababang kinakailangan sa pagrenta ng materyal dahil sa maagang paggamit muli ng panel. Panghuli, sukatin ang halaga sa pananalapi ng paunang pag-compress ng iskedyul.
A: Oo, maraming supplier ang nag-aalok ng hybrid system. Gumagamit ang mga ito ng mga espesyal na drophead na partikular na idinisenyo upang makuha at ma-secure ang karaniwang timber H20 o mga pangalawang beam ng aluminyo nang ligtas.
